中國雄安官網7月9日電(封俊龍 實習生李夢家 通訊員王帥 牛理達)7月8日凌晨2點,雄安新區綜合保稅區電力遷改最后一次停電切改交令,恢復送電,這標志著涉及5個110千伏變電站,9.8萬用戶的綜合保稅區、雄東片區B單元安置房以及關聯的東西軸線、雄安至北京大興國際機場快線(R1線)電力遷改工作順利完成。

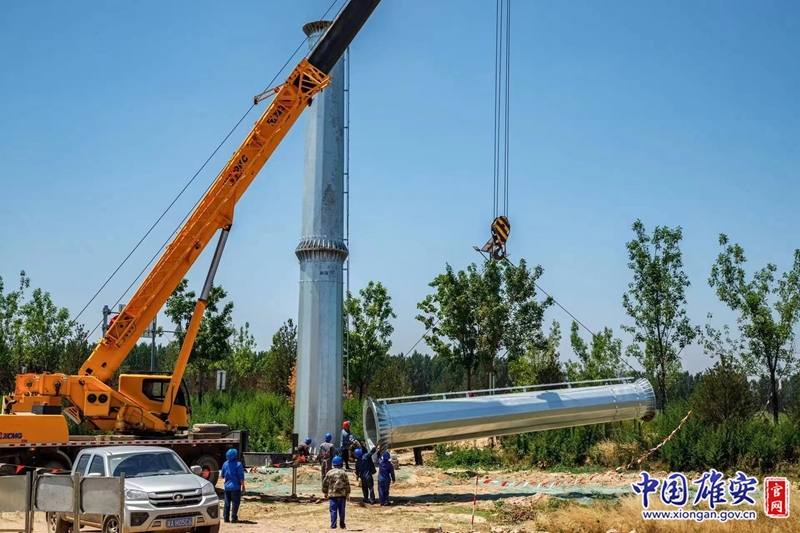

電力遷改工程現場。國網雄安新區供電公司供圖
本次集中開展的電力遷改工程是截至目前雄安新區范圍內跨越區域最廣泛、電壓等級最多、交叉作業最復雜、協調問題最多變、停電作業最集中、施工統籌最困難的一項電力遷改工程,因此被稱為“六最”電力遷改工程。
電力遷改工程現場。國網雄安新區供電公司供圖
工程實施過程中,針對遷改停電和民生保電的矛盾與需求,國網河北電力公司統籌國網雄安新區供電公司、國網保定供電公司、河北省送電變公司及屬地縣供電公司,共組織6次專題研究,將涉及連續停電7天的常規作業方式,優化為7次零時停電作業;派駐保電車265車次,保電人員力量1866人次,在保障遷改工程及時完工的同時,有效保障了高考、中考等重要時段以及醫院等重要用戶的保供電。
電力遷改工程現場。國網雄安新區供電公司供圖
據國網雄安新區供電公司相關負責人介紹,參照以往建設經驗,如此規模的遷改工程,從前期手續到工程完工,至少需要2年以上。但本期工程在雄安新區各級政府的大力協調支持和河北電力統籌全省力量集中攻堅下,整體工期壓縮至6個月,在保障區域供電的同時,有力保障了新區重點項目建設進度。
